Ortopedyczno-Rehabilitacyjny Szpital Kliniczny im. Wiktora Degi Uniwersytetu Medycznego im. Karola Marcinkowskiego w Poznaniu swoją historią sięga roku 1868, kiedy to na planie litery H siostry Sercanki (zakon Sacré-Coeur) wzniosły budynek związany z potrzebami szkolnymi (obecnie tzw. budynek ortopedii). Gmach otaczał rozległy park. Do dziś od strony zachodniej rosną liczne kasztanowce, a od strony wschodniej rozciąga się imponująca aleja stuletnich już dzisiaj platanów, uznanych za pomniki przyrody. W kwietniu 1920 roku budynek przekazano Uniwersytetowi Poznańskiemu, na potrzeby Wydziału Lekarskiego. Latem 1938 roku rozpoczęto przebudowę gmachu, zmodernizowano wnętrze i usunięto neogotyckie wieżyczki. Po okupacji budynek długo odbudowywano, zgodnie z sugestiami prof. Degi. Przebudowa rozpoczęła się w roku 1947, a zakończyła w 1952. W drugiej połowie lat 60-tych ubiegłego wieku powstał tzw. budynek rehabilitacji, czyli kompleks inwestycji wykonanych wg wskazówek prof. Degi. Była to ostatnia duża rozbudowa Szpitala.

Dziś Ortopedyczno-Rehabilitacyjny Szpital Kliniczny im. W. Degi UM w Poznaniu jest jedną z największych i wiodących placówek ortopedyczno-rehabilitacyjnych w kraju, gdzie rocznie, na oddziałach szpitalnych i w poradniach specjalistycznych leczy się ponad 50 000 pacjentów, dorosłych i dzieci, ze schorzeniami ortopedycznymi, neurologicznymi, reumatologicznymi, wymagającymi leczenia operacyjnego i rehabilitacji. Spośród nich około 8 000 to dzieci, w tym 2 800 hospitalizowane, poddawane zabiegom operacyjnym i rehabilitacji, a 5 200 diagnozowane i leczone  w naszych poradniach przyszpitalnych. Obecny Blok Operacyjny dysponuje sześcioma salami operacyjnymi, jednak jest to liczba zbyt mała na rosnące potrzeby chorych, a lokalizacja bloku w 150-letnim budynku stanowi barierę rozwoju Szpitala.

Chcąc zapewnić naszym Pacjentom leczenie na najwyższym poziomie, zgodnie ze światowymi trendami współczesnej medycyny,  spełniając wszelkie wymogi i normy jakości, a jednocześnie dysponując odpowiedniej wielkości terenem, została podjęta decyzja o wzniesieniu nowego skrzydła Szpitala. Budowa nowego skrzydła szpitalnego pozwoli na skupienie w jednej części budynku całej działalności medycznej (w zabytkowym budynku ortopedii pozostanie część administracyjna Szpitala, dydaktyczna i uniwersytecka, a także, docelowo powstanie tu Muzeum Ortopedii Polskiej). Istniejący budynek Szpitala zostanie rozbudowany o nowe 5-cio kondygnacyjne skrzydło (w tym 1 kondygnacja podziemna) i połączony z istniejącym Szpitalem łącznikami.

Staramy się o rozbudowę Szpitala, ponieważ chcemy wykonywać najnowocześniejsze operacje kręgosłupa u dzieci i dorosłych, w warunkach współczesnego, bezpiecznego Bloku Operacyjnego.

prof. dr hab. med. Tomasz Kotwicki - kierownik Kliniki Chorób Kręgosłupa i Ortopedii Dziecięcej

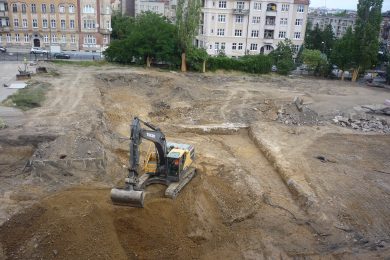

Rozbudowa Ortopedyczno-Rehabilitacyjnego Szpitala Klinicznego im. Wiktora Degi UM w Poznaniu w latach 2022-2025 znalazła się na liście priorytetów strategii Uniwersytetu Medycznego im. Karola Marcinkowskiego w Poznaniu na lata 2021-2030 w kategorii „Lecznictwo”. Link do pełnej strategii dostępny jest tutaj

Ortopedyczno-Rehabilitacyjny Szpital Kliniczny im. Wiktora Degi Uniwersytetu Medycznego im. Karola Marcinkowskiego w Poznaniu ma zaszczyt poinformować, że w dniu 9 sierpnia 2021r. miało miejsce historyczne wydarzenie. Szpital podpisał umowę z CDF ARCHITEKCI SP. Z O.O. SP. KOMANDYTOWA  i UCEES SP. Z O.O. SP. KOMANDYTOWA na rozbudowę.

Projekt architektoniczny, którego realizacja przypieczętowana została umową, stanowi efekt ogłoszonego przez Szpital w grudniu 2020 roku Konkursu na opracowanie koncepcji architektonicznej rozbudowy i dostosowania Ortopedyczno-Rehabilitacyjnego Szpitala Klinicznego im. Wiktora Degi Uniwersytetu Medycznego im. Karola Marcinkowskiego
w Poznaniu, na terenie pomiędzy ulicami: 28 Czerwca 1956 r. i Krzyżowej, w celu rozszerzenia możliwości świadczenia usług społecznych i zdrowotnych, kierowanych do społeczeństwa regionu i m. Poznania, w ramach ambulatoryjnej opieki specjalistycznej i rehabilitacyjnej.

Liczący 5 kondygnacji nowy budynek Szpitala pomieści 7-salowy, nowoczesny Blok Operacyjny, dziecięce oddziały ortopedyczne, sterylizatornię oraz Aptekę Szpitalną. Do nowego skrzydła, które zostanie połączone z „budynkiem rehabilitacji” łącznikiem, w całości przeniesione zostaną również poradnie szpitalne, pracownie diagnostyczne, laboratorium oraz Dział Produkcji i Zaopatrzenia Ortopedycznego.

Pierwotnie  realizacja całej inwestycji zaplanowana została na lata 2022-2024,  natomiast ostateczny termin realizacji został wydłużony do 2026 roku.

podpisanie umowy dotyczącej rozbudowy Szpitala
wizualizacja projektu nowego skrzydła Szpitala
podpisanie umowy na budowę nowego skrzydła Szpitala

W dniu 15 czerwca 2023 roku w sali wykładowej im. prof. Franciszka Raszei Ortopedyczno-Rehabilitacyjnego Szpitala Klinicznego im. Wiktora Degi odbyło się uroczyste podpisanie umowy na budowę nowego skrzydła Szpitala.



Umowę ze strony szpitala podpisał Dyrektor Szpitala dr Przemysław Daroszewski, a ze strony wykonawcy – firmy WARBUD S. A. – Lech Wąsowski, Dyrektor Regionu Południe Warbud S.A., oraz Karol Puszerkiewicz, Dyrektor Regionu Północ Warbud S.A. Ponadto w wydarzeniu uczestniczyli: prof. Michał Nowicki, prorektor ds. nauki i współpracy z zagranicą UMP i Przewodniczący Rady Społecznej Szpitala oraz prof. Tomasz Kotwicki, Pełnomocnik Rektora ds. Ortopedyczno-Rehabilitacyjnego Szpitala Klinicznego im. W. Degi UM w Poznaniu. Przy stole prezydialnym miejsce zajął również mgr inż. Krzysztof Filipowiak – Zastępca Dyrektora ds. Administracyjnych Szpitala.

W wyniku podpisania umowy w czerwcu 2023 roku rozpoczęto prace budowlane,  dzięki którym do dnia 31.12.2023 roku wybudowano budynek zgodnie z projektem w zakresie konstrukcji od poziomu „-1” do poziomu „+2”. Prace przebiegały zgodnie z założonym harmonogramem, zarówno w zakresie konstrukcji jak i przygotowania budynku do przyłączenia do sieci cieplnej, teletechnicznej i energetycznej.

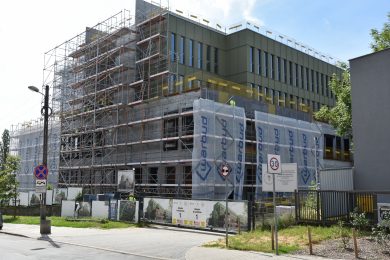

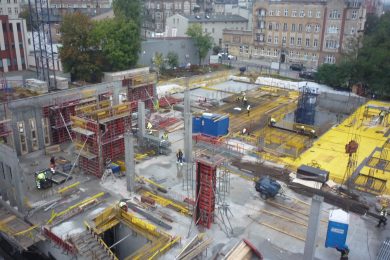

plac budowy nowego skrzydła Szpitala

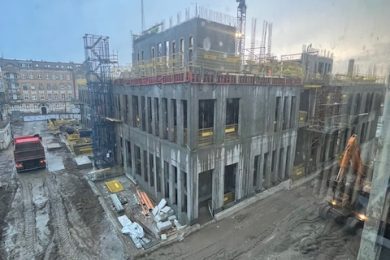

budowa nowego skrzydła Szpitala
budowa nowego skrzydła Szpitala

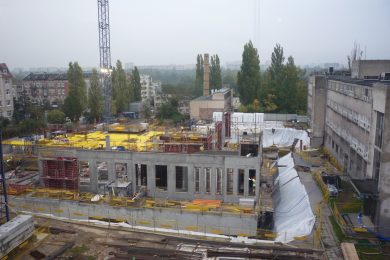

budowa nowego skrzydła Szpitala
budowa nowego skrzydła Szpitala

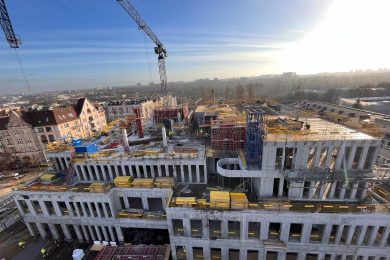

W styczniu 2024 roku rozpoczęto budowę ostatniej kondygnacji nowego skrzydła Szpitala.

W maju 2024 roku zakończone zostały prace konstrukcyjno – budowlane w zakresie całego budynku, który został oddany w stanie surowym zamkniętym. Dodatkowo, zamontowano okna na wszystkich kondygnacjach, częściowo wykonano elewację na kondygnacji +2 oraz +3. Na poziomie +2 oraz na dachu zakończono prace związane z izolacją tarasu, a także  przygotowano dach budynku do montażu centrali wentylacyjnych. Istniejący budynek Rehabilitacji  został połączony specjalnie wybudowanym łącznikiem z nowo powstałym budynkiem Szpitala.

Ostatecznie przyjęta koncepcja zagospodarowania nowego budynku przedstawia się następująco:

Poziom -1 :Centralne Laboratorium,  Apteka Szpitalna, Dział Produkcji i Zaopatrzenia Ortopedycznego, Centralna Sterylizacja.

Poziom 0 : Centralne Laboratorium, Poradnie Szpitalne, Pracownia RTG, Pracownia USG, Pracownia EMG i ENG, Punkt Zaopatrzenia.

Poziom 1 : Blok Operacyjny z salą wybudzeń, Oddział  Intensywnej Opieki Medycznej i Pooperacyjnej Ortopedycznej.

Poziom 2 : Oddział Ortopedyczny Dziecięcy, taras widokowy z zielenią dla pacjentów i ich opiekunów.

Poziom 3 : Oddział Ortopedyczny Dziecięcy.

Dodatkowo, zgodnie z przyjętą koncepcją architektoniczną,  powstanie nowy liczący około 80 miejsc parking dla pacjentów Szpitala, z udogodnieniami dla osób z niepełnosprawnościami.

Całkowity koszt inwestycji, wg stanu na dzień 30.04.2024r., szacuje się na kwotę 145 941 582,63 złotych brutto.

budowa nowego skrzydła Szpitala
budowa nowego skrzydła Szpitala

W dniu 25 października 2024 roku, odbyła się uroczystość podpisania Aktu Erekcyjnego oraz wmurowania kamienia węgielnego pod nową inwestycję, czego dokonali: Wiceprzewodnicząca Parlamentu Europejskiego – Pani Ewa Kopacz, Minister Zdrowia – Pani Izabela Leszczyna, Wojewoda Wielkopolska – Pani Agata Sobczyk, Prezydent Poznania – Pan Jacek Jaśkowiak, JM Rektor Uniwersytetu Medycznego im. Karola Marcinkowskiego w Poznaniu – prof. Zbigniew Krasiński oraz Dyrektor Szpitala – dr Przemysław Daroszewski.

Dyrektor Szpitala wraz z Przewodniczącą Parlamentu Europejskiego Ewą Kopacz, Minister Zdrowia Izabelą leszczyną, Prezydentem Miasta Poznania Jackiem Jaśkowiakiem, Wojewodą Wielkopolską Agatą Sobczyk, Rektor UMP Zbigniew Krasiński

Do końca 2024 roku zrealizowano szereg istotnych prac związanych z budową nowego skrzydła Szpitala oraz zagospodarowaniem terenu. Zakończono wykonanie nowego węzła cieplnego, który został uruchomiony i zapewniał ogrzewanie obiektu w okresie zimowym. Wykonano również elewację na całym budynku, a także zagospodarowano zachodnią część terenu wraz z budową nowego dojazdu do budynku rehabilitacji.

W 2025 roku kontynuowano intensywne prace realizacyjne, osiągając wysoki stopień zaawansowania inwestycji. Zakończono roboty związane z wykonaniem zewnętrznych sieci sanitarnych i elektrycznych, uzyskując pełną gotowość obiektu do poboru mediów. Równolegle zakończono uzgodnienia z gestorem sieci w zakresie urządzenia kogeneracyjnego, co umożliwiło rozpoczęcie procedury jego zamówienia oraz przygotowanie do montażu systemu kogeneracji w budynku.

W analizowanym okresie zrealizowano również zasadniczy zakres zagospodarowania terenu przewidziany na tym etapie inwestycji – obejmujący część zachodnią wraz z dojazdem do budynku rehabilitacji oraz fragment strony wschodniej, w tym wjazd na nowy parking i wykonanie ogrodzenia terenu.

Znacznie zaawansowano roboty wykończeniowe wewnętrzne – wykonano większość prac w tym zakresie, w tym montaż drzwi wewnętrznych oraz instalację dźwigów windowych. Jednocześnie rozpoczęto realizację kluczowych obszarów funkcjonalnych Szpitala, tj. Centralnej Sterylizatorni oraz Bloku Operacyjnego. Zakres tych prac wymagał przeprowadzenia dodatkowych uzgodnień pomiędzy Generalnym Wykonawcą a Szpitalem, w celu zapewnienia najwyższych standardów funkcjonalnych, technologicznych i sanitarnych.

Ponadto wykonano połączenie nowego budynku z istniejącymi źródłami gazów medycznych oraz rozpoczęto prace związane z wykonaniem instalacji gazów medycznych w nowym skrzydle Szpitala.

budowa

W pierwszym kwartale 2026 r. zaawansowanie realizacji inwestycji wynosi około 90%. Zakończono zasadnicze roboty konstrukcyjne oraz zagospodarowanie terenu, a budynek został podłączony do wszystkich kluczowych sieci infrastrukturalnych

Na poziomie -1 zakończono realizację Centralnego Laboratorium, Apteki Szpitalnej oraz Działu Produkcji i Zaopatrzenia Ortopedycznego. Trwają prace wykończeniowe w obrębie Centralnej Sterylizatorni, która docelowo zostanie wyposażona w cztery linie sterylizacji, z podziałem na strefy: brudną, czystą i sterylną.

budowa
budowa

Na poziomie 0 zakończono realizację strefy obsługi pacjenta, obejmującej poradnie specjalistyczne, gabinety lekarskie i zabiegowe, pracownie diagnostyczne (RTG, EMG), punkt pobrań, rejestrację oraz poczekalnię z systemem kolejkowym.

budowa
budowa

Na poziomie +1 wykonano część budowlaną dla sal wybudzeniowych (10 stanowisk) oraz oddziału  anestezjologii i opieki pooperacyjnej ortopedycznej. Obecnie prowadzone są intensywne prace w obrębie bloku operacyjnego (7 sal), obejmujące m.in. montaż zabudowy panelowej, instalację systemów medycznych i elektrycznych, wdrażanie systemu integracji sal operacyjnych oraz uruchamianie instalacji wentylacji i klimatyzacji. Równolegle trwa integracja systemów budynku w ramach centralnego systemu zarządzania (BMS).

budowa
budowa

Na poziomach +2 i +3 zakończono roboty budowlane. Kondygnacje są przygotowane do kolejnego etapu prac, obejmującego roboty wykończeniowe oraz wyposażenie pod dwa oddziały dziecięce (po 25 łóżek każdy).

Poziom +1 - sala wybudzeń

budowa

Poziom 1 - sala operacyjna

budowa
budowa
